梯田修筑工艺

用机械在坡地上沿等高线修成台阶形田块的方法和过程。坡地修梯田,可防止水土流失,起到保水、保土、保肥的作用,对丘陵山区农田的高产稳产有重要意义。采用机械化手段和合理的施工工艺修筑梯田,能做到工效高,质量好,节约大量的人工,加快梯田建设的进程,促进丘陵山区农业和其他各业的发展。规划设计与质量标准修筑梯田是在整个土地利用和农田建设的全面规划基础上进行的。

用机械在坡地上沿等高线修成台阶形田块的方法和过程。坡地修梯田,可防止水土流失,起到保水、保土、保肥的作用,对丘陵山区农田的高产稳产有重要意义。采用机械化手段和合理的施工工艺修筑梯田,能做到工效高,质量好,节约大量的人工,加快梯田建设的进程,促进丘陵山区农业和其他各业的发展。

规划设计与质量标准

修筑梯田是在整个土地利用和农田建设的全面规划基础上进行的。其由块规划原则是:力求土地集中连片,田、林、路配套,宜于截、缓、蓄水和实现水利灌溉,有利于田间作业机械化。田块设计时,用水准仪测量,划定等高线,绘制地形图。田埂线就地势圆滑,或尽量取直。田面纵向坡降取1∶300到1∶500,以利于灌排水。田面宽度以满足规划原则,土方移动量少,提高施工效率为前提,优化选取;坡度在5°以下时取15~40米,5°~10°时取10~15米。田埂高度取决于坡度和田面宽度,一般不宜超过3.5米,其坡角取45°~50°,田埂心部压实、表面拍光或用石砌埂时取70°~80°。根据田面设计,确定挖填区和开挖线,还要计算土方量和运土需工量(土方及其运距的乘积),作出进度计划。

机械化修筑梯田的质量标准:①田面平整等宽。即田面在横向保持水平,纵向保证设计坡降,宽度一致。②表土层不乱。即在施工中尽量多保留原来的表土层,其厚度为20~30厘米,铺放均匀,以保持土壤肥力。③底土疏松。即挖方处要松底土20~30厘米深,以利于蓄水和作物根系发育。④田埂整齐牢固。防止被雨水冲毁。

机械配备及施工方案

修筑梯田用的机械,按其移动土方的功能不同可分为两类:①土方移动方向与机组运行方向一致的正向运土机械,主要有农用推土机农用铲运机农用平地机(正铲时)。②土方移动方向与机组运行方向垂直的侧向运土机械,主要有铲抛机农用平地机(斜铲时)。铧式犁在修梯田时也属于侧向移土类,筑埂犁也是侧向移土,但主要用于向高处移土。

施工方案按选用机械的不同而有多种。以铧式犁双向犁为主的翻土施工,有全面向下翻土法和上下结合翻土法;以铲抛机为主的抛土施工,有中间堆土法、上下结合抛土法;以推土机为主的推土施工,有表土逐台下移法、心土就近上移法等。施工方案根据地形、土质、现有的机具及性能、田面设计等条件,恰当选用。机械施工,有时也需要人工配合。

施工工艺

机械化修梯田,一般有清表土、挖高垫低、修筑田埂、回表土和平整田面等工序,典型的施工工艺有以下几种:

翻土施工

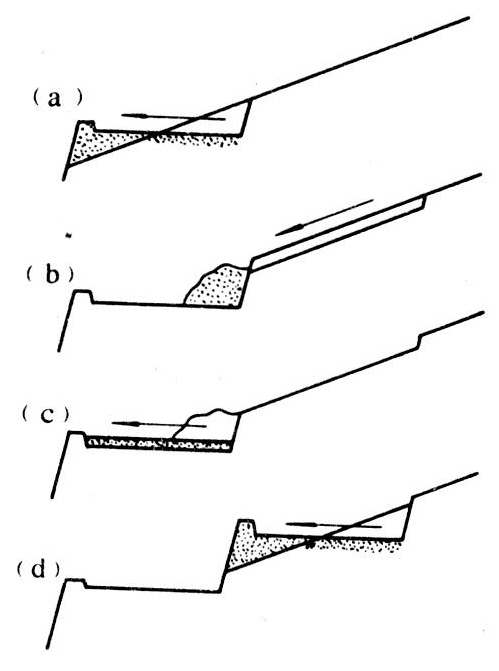

以犁为主连续耕翻。①全面向下翻土法。先用单翼筑埂犁沿已定的埂线向坡上方筑埂,必要时两次行程筑埂,回程压埂;然后用双向犁从坡下埂处入犁往下翻,依次耕翻,直到田面平整;最后用人工修整田埂。这种方法也可每年结合正常的耕整地逐步修成水平梯田。而没有完全修平时称为过渡梯田。②上下结合翻土法。先确定田面宽度线A、B和上下翻土分界线C,使下翻区宽CB为上翻区宽AC的2倍[图1(a)];拖拉机带机引犁绕C线闭垄翻土,CB区向下翻一遍时AC区向上翻两遍,如此重复[图1(b)];C处的填高和A、B处的挖深达到设计田坎高度H的1/3时[图1(c)],翻土依次远离C线(加宽平台)和A、B线(加宽沟)重复进行,直到C线下方的平台加宽到向上翻土区宽度AC的1/2时,即完成翻土[图1(d)];最后用人工修整田埂[图1(e)]。翻土施工简单易行,适用于坡形整齐,地块较大,5°以下的缓坡修梯田,缺点是埂线附近表土较集中而埂下一部分条带无表土。

图1 上下结合翻土法示意图

抛土施工

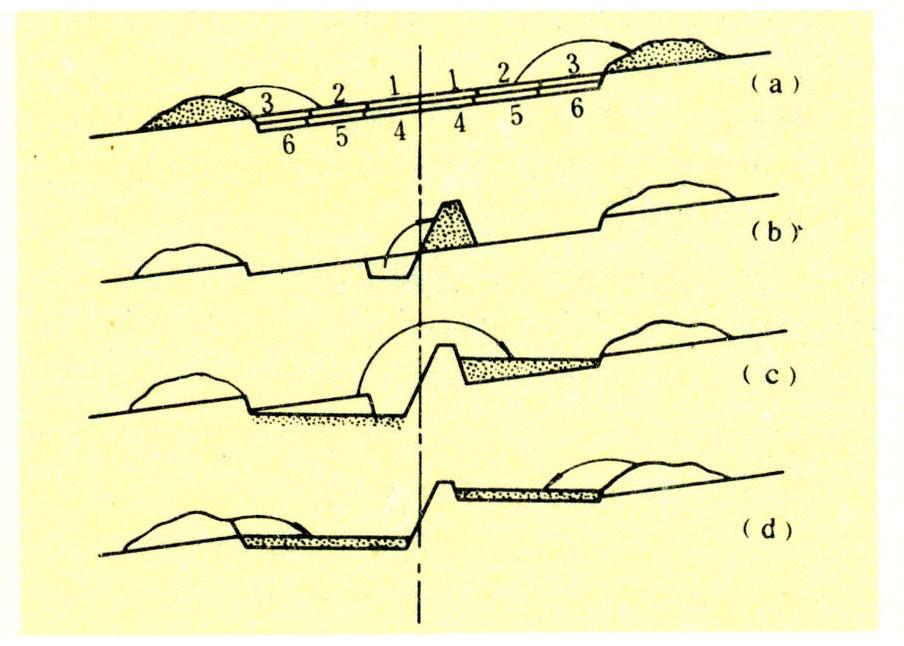

铲抛机为主,单翼筑埂犁、农用平地机以及松土机铧式犁配合施工。常用中间堆土法如图2,先清表土。即用铲抛机从埂线处开始绕线作业,往两侧抛送表土,一次铲深10~20厘米,越往外将抛土距离越调近,把表土清到两个设计田面中间3~5米宽的条带上[图2(a)];其次筑埂。即用筑埂犁在埂线下方入犁,取生土往坡上方筑埂,可两次成埂,回程压埂,如埂高不够时回程往下翻土加高[图2(b)];然后起高垫低,即用铲抛机将埂下田面高处的生土越埂抛到埂上田面的低处,以定向并改变抛土距离达到填平,并用松土机铧式犁将挖方处底土松20~30厘米深[图2(c)];最后回表土。即用铲抛机将集土带上的表土按不同距离抛回已平田面,铺放均匀[图2(d)]。这样修好了田埂上下各一半田面,依此类推修好其他各田面。最后用平地机将修好的田面统一平整。当多个相邻田面一起施工时,可用上下结合抛土法,即把埂下田面高处的土越埂抛到上田面的低处,又将此田面高处的土越过表土集中带往下抛,填平其低处,这样不必频繁改变铲抛机的抛土方向。当坡度较大而设计田面不宽时,先把最下一个田面修好后,把要修的上一田面表土直接抛到已修好的下个田面,即清、回表土一次完成,可提高工效。抛土施工,大部分土方移动靠铲抛机完成,机械配备时应根据工作量增加铲抛机台数。这种施工方法,质量好,工效高,施工成本低,适用于10°以下坡地修梯田,但对复杂地形难于适用。

图2 中间堆土法示意图

推土施工

农用推土机为主,悬挂式松土平地机配合施工。采用表土逐台下移法时,按设计要求在最下一个条区内用推土机斜向交叉推土,挖高垫低修平后,用松土平地机把挖方处底土松一遍[图3(a)];把上一个台面的表土全部推到已修田面上[图3(b)],用推土机或松土平地机铺平[图3(c)];已去表土的第二台面重复第一工序[图3(d)]。采用心土就近上移法时,把第一个田面上半部和上一田面下半部的表土一并推集到第一个田面的中间,再把第一个田面上半部的心土就近推到上一田面的下半部,修平后铺回表土。推土施工,能充分发挥推土机适应性强的特点,适用于坡度较大、地形复杂和地块较小的场合,但由于间歇作业,工效不高,而且需用较多的人工修整田埂,不适宜于大面积修筑梯田。

(申泰雄)
